Zakończone 2022

Modernizacja 21 szt. obiektów inżynieryjnych na szlaku Opoczno Płd. – Pilichowice

Pełna nazwa zadania

Modernizacja 21 szt. obiektów inżynieryjnych na szlaku Opoczno Płd. - Pilichowice w ramach projektu linii kolejowej nr 4, odc. Grodzisk Mazowiecki – Zawiercie

Lokalizacja LK nr. 4, odc. Grodzisk Mazowiecki - Zawiercie
Zamawiający PKP PLK S.A.
Wartość kontraktu 44 517 774,31 PLN
Czas realizacji grudzień 2020 - czerwiec 2022





Zakres prac



W grudniu 2020 r. konsorcjum firm Sarinż Sp. z o.o. i Intop Warszawa Sp. z o.o. podpisało umowę z PKP PLK S.A. na wykonanie "Modernizacji 21 szt. obiektów inżynieryjnych na szlaku Opoczno Płd. - Pilichowice w ramach projektu "Modernizacja linii kolejowej nr 4 - Centralna Magistrala Kolejowa etap II".

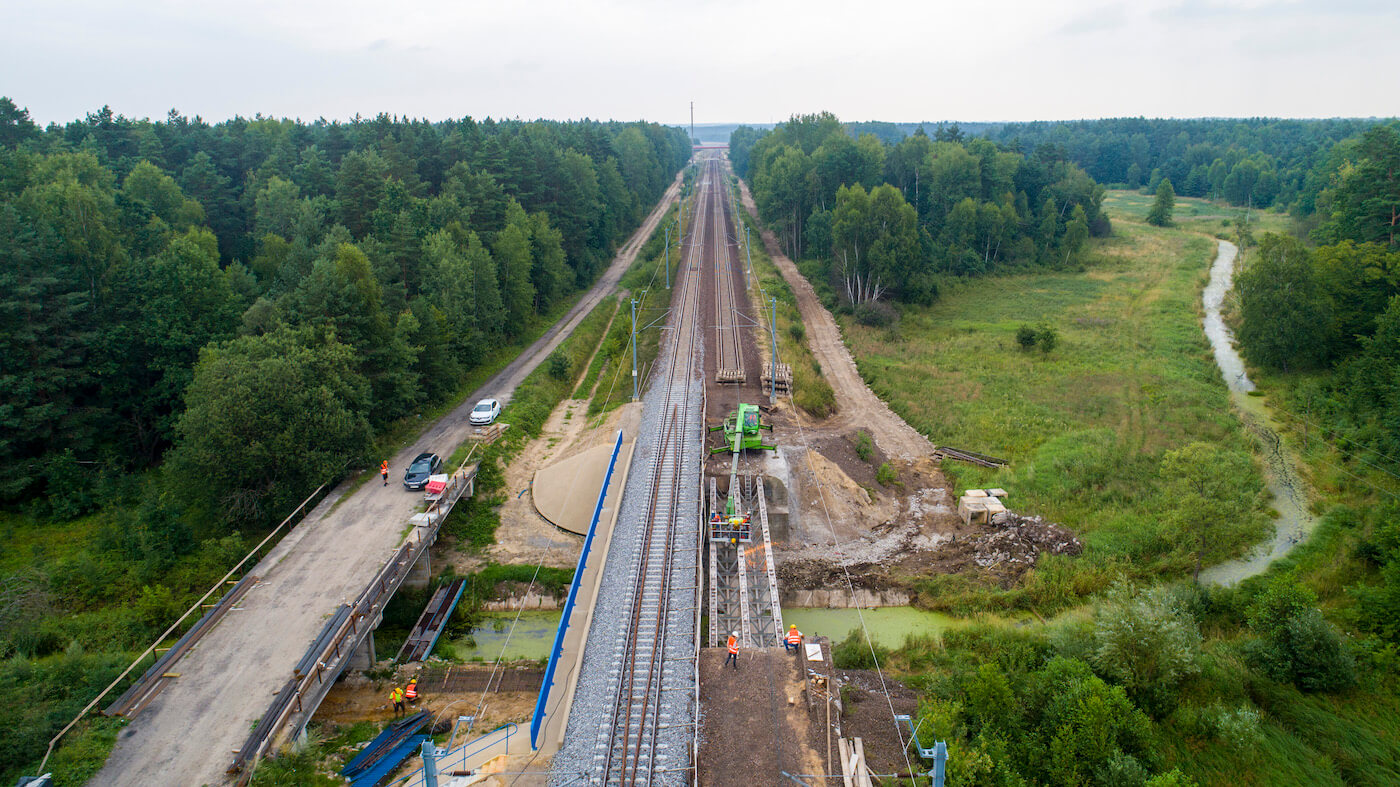

Na 12sto kilometrowym odcinku pomiędzy Pilichowicami a Opocznem powstały 2 nowe mosty, 4 wiadukty  i 15 przepustów.

Dla wiaduktów w km 99+693, km 101+970, km 103+088, km 104+275 oraz mostów w km 95+821, km 99+246 zakres prac obejmował:

  • rozbiórkę ustroju nośnego wraz z wyposażeniem

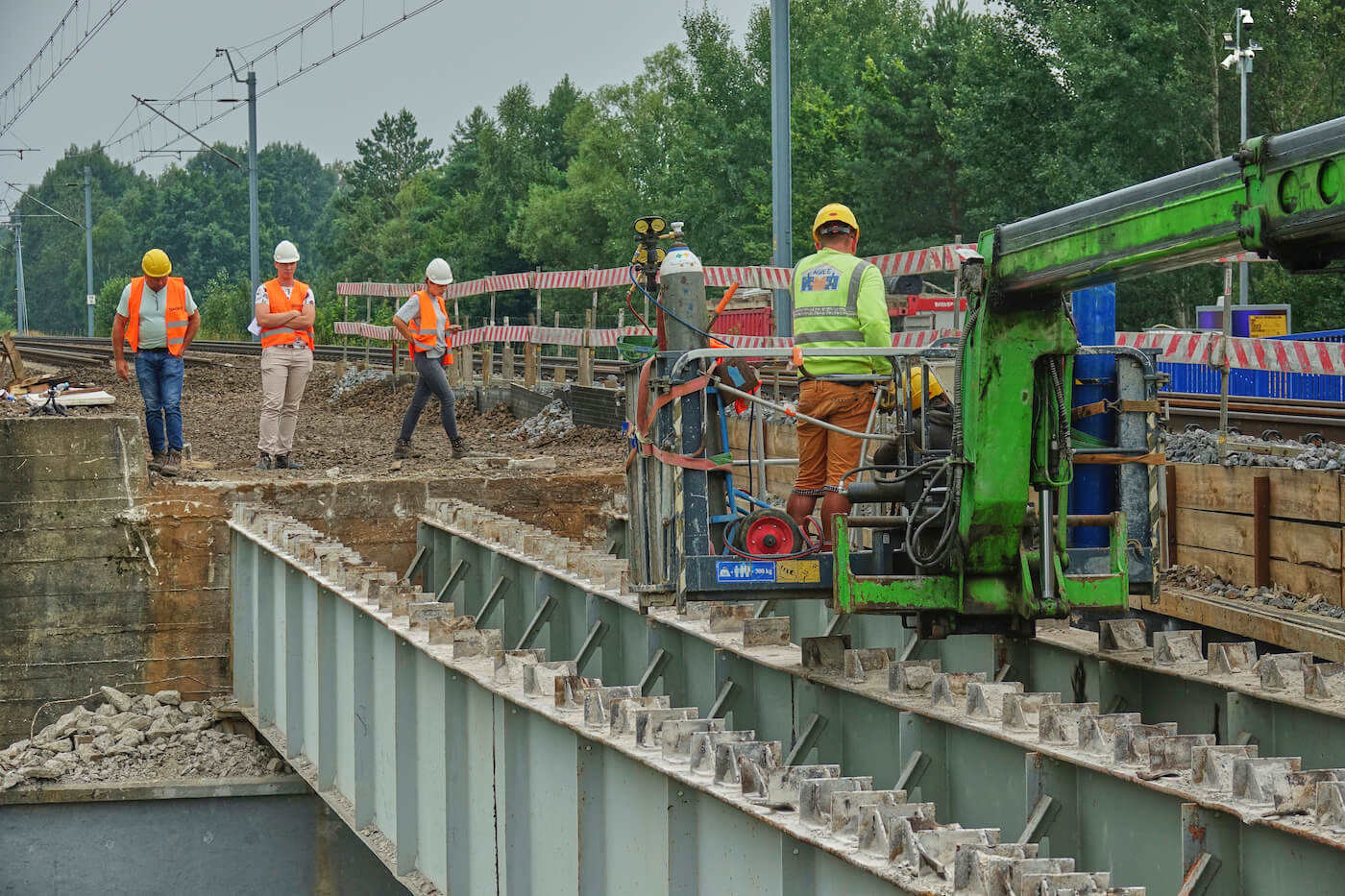

  • częściową rozbiórkę podpór przyczółków i skrzydeł
  • rozbiórkę podpór pośrednich i fundamentów
  • adaptacje istniejących fundamentów przyczółków
  • wykonanie podpór przyczółków z wykorzystaniem istniejących podpór jako deskowania traconego

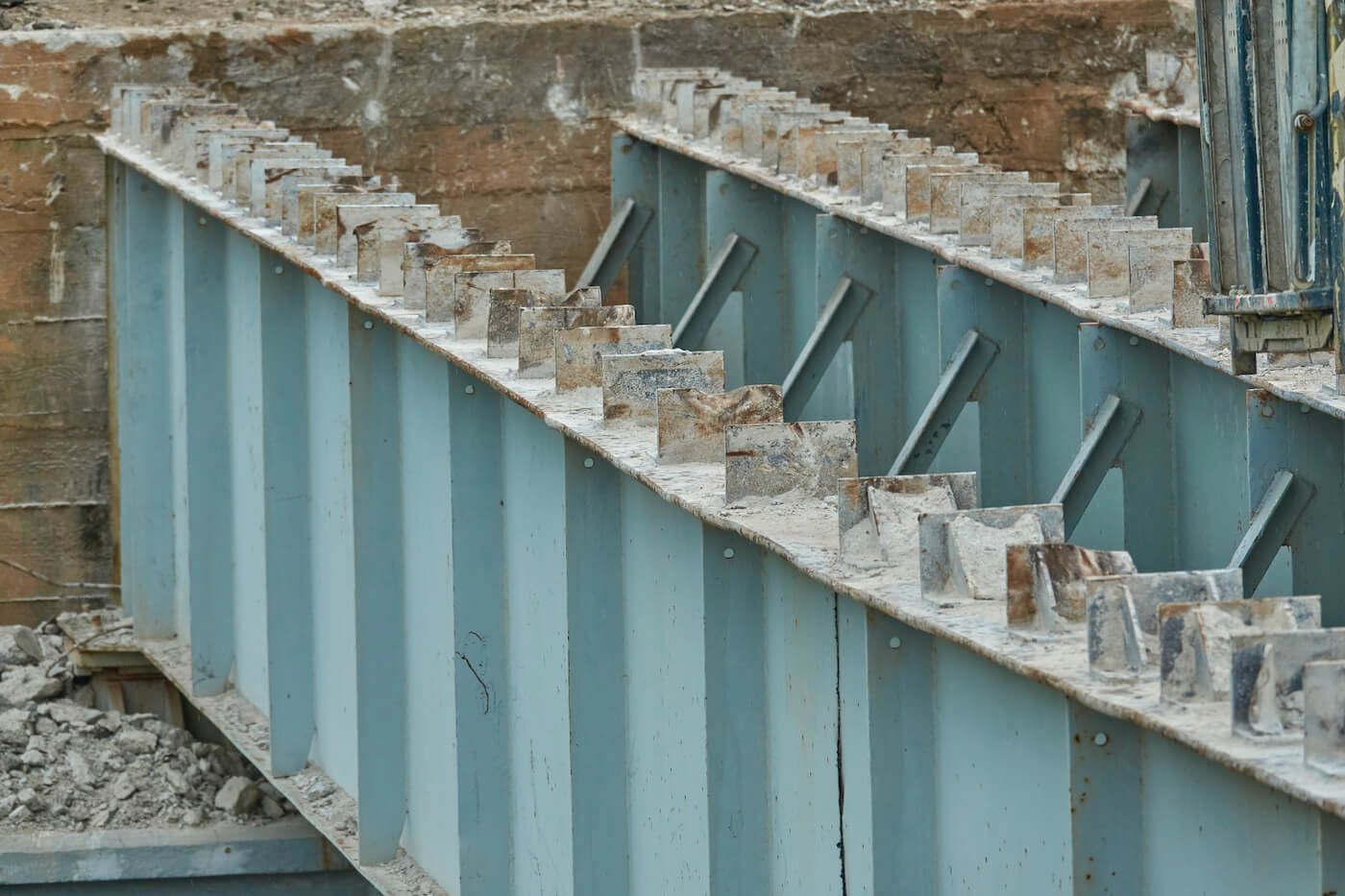

  • wykonanie nowego ustroju nośnego

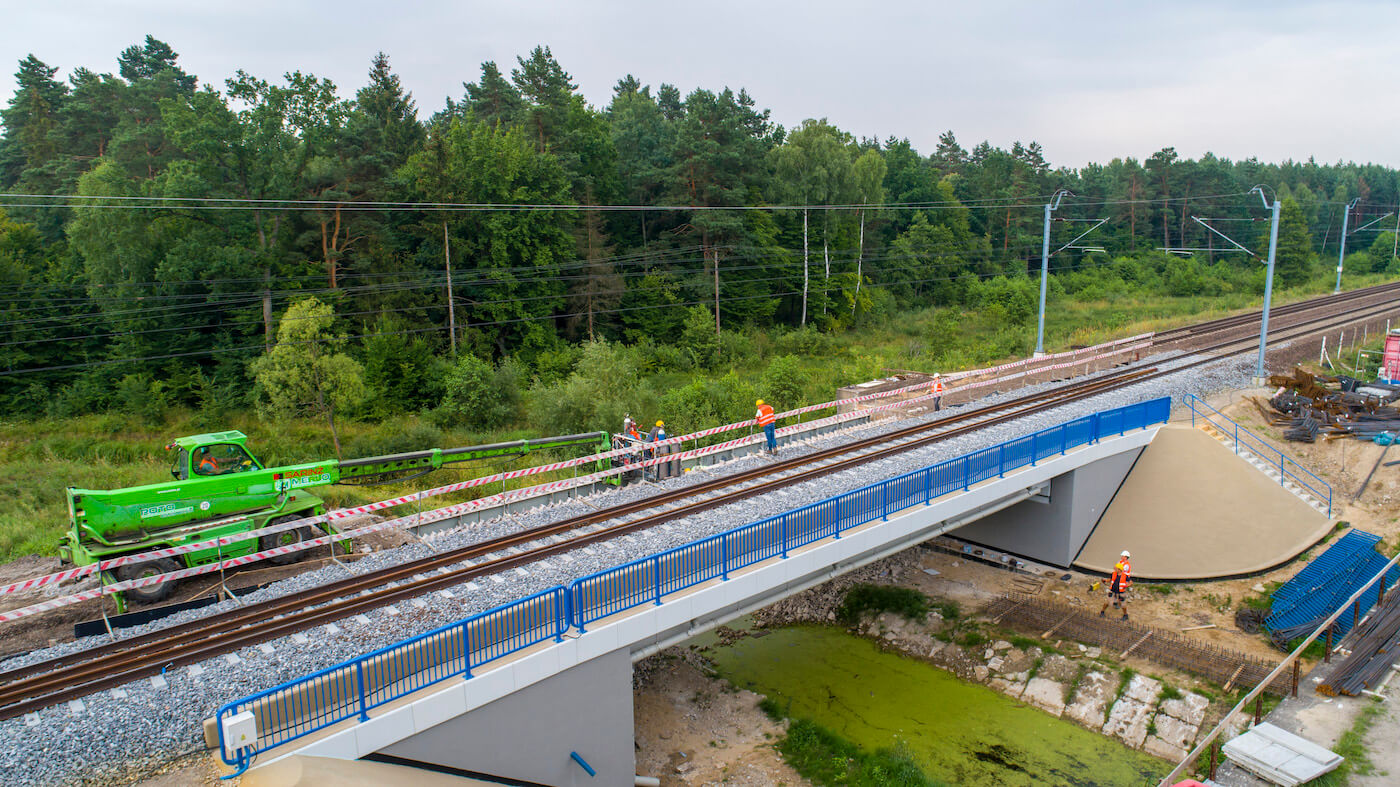

  • wykonanie wyposażenia obiektu
  • wykonanie strefy przejściowej

Wśród obiektów możemy wyróżnić dwa charakterystyczne rozwiązania ustroju nośnego, mianowicie:

  • przekrój poprzeczny ustroju stanowią profile stalowe obetonowane z jednostronnym wspornikiem
  • ustrój nośny przewidziano w formie ramy żelbetowej

Dla przepustów w km 93+966, km 94+795, km 95+470, km 96+343, km 97+380, km 98+487, km 100+538, km 100+975, km 101+820, km 102+230, km 102+995, km 103+088, km 104+964, km 105+705 i km 106+196 zakres prac obejmował:

  • odmulenie przewodu przepustu
  • wykonanie fundamentu przepustu
  • wymiana prefabrykatów przelotowych przepustu
  • wykonanie dylatacji
  • wykonanie głowic
  • wykonanie zespolenia przepustu
  • wykonanie izolacji
  • wymiana kompleksowa nawierzchni kolejowej nad przepustem kolejowym
  • wymiana nawierzchni drogowej, wyposażenie przepustu drogowego w bariery drogowe o długości 12,0m na obu krawędziach przepustu
  • wykonanie betonowego umocnienia między skrzydłami oraz za skrzydłami i gzymsem żelbetowym
  • montaż nowych balustrad
  • konserwacja cieku w granicach terenu kolejowego oraz rowów odwadniających podłużnie na długości 100m w każdą stronę od obiektu
  • na czas robót budowalnych zabezpieczenie sieci podziemnych

Znaczenie inwestycji

Budowa obiektów mostowych, takich jak mosty, wiadukty i przepusty, miała na celu bezkolizyjne przeprowadzenie ruchu kolejowego nad przeszkodami, zwiększenie nośności konstrukcji oraz dostosowanie obiektów do prędkości do 250 km/h dla pociągów pasażerskich i do 120 km/h dla składów towarowych.




W celu świadczenia usług na najwyższym poziomie, w ramach naszego serwisu stosujemy pliki cookies. Korzystanie z witryny bez zmiany ustawień dotyczących cookies oznacza, że będą one zamieszczane w Państwa urządzeniu końcowym. Jeśli nie wyrażają Państwo zgody, uprzejmie prosimy o dokonanie stosownych zmian w ustawieniach przeglądarki internetowej.
