Zakończone 2020

Remont mostu kolejowego w km 7,778 LK 14

Pełna nazwa zadania

Remont mostu kolejowego w km 7,778 lk nr 14 w ramach zadania pn. „Prace na liniach kolejowych nr 14; 811, odc. Łódź Kaliska – Zduńska Wola - Ostrów Wielkopolski

Lokalizacja Łódź
Zamawiający PKP PKL S.A.
Generalny wykonawca ZUE S.A.
Wartość kontraktu 6 973 023,75 PLN
Czas realizacji marzec 2020 - kwiecień 2020

Zakres prac

W ramach realizacji zadania przeprowadzono kompleksowe prace związane z demontażem i odbudową konstrukcji mostu kolejowego.

  • Zdemontowano dwa przęsła stalowego mostu w torze nr 1 o długościach 34,56 m i 34,52 m, a następnie usunięto istniejące łożyska.

  • Wykonano zabezpieczenie czynnego toru za pomocą grodzic stalowych.

  • Konstrukcję koryta toru nr 2 przycięto w sposób zapewniający odpowiednią dylatację podłużną pomiędzy obiektami.

  • Rozebrano ścianki żwirowe przyczółków oraz murłaty, po czym wykonano nowe elementy dostosowane do zabudowy koryta balastowego pod nowe przęsła.

  • Na dojazdach do obiektu wykonano strefy przejściowe podtorza o długości 20 m oraz drenaż z rur ułożonych w prefabrykowanych korytkach betonowych.

  • Wykonano nowe ławy podłożyskowe i zamontowano na nich łożyska.

  • Zrealizowano dwa nowe przęsła kratownicowe stalowe wraz ze stalowymi chodnikami technicznymi, które zamontowano w miejscu docelowym przy użyciu dźwigu.

  • Wykonano osiem stężeń kratownic w miejscu połączenia obiektu istniejącego z projektowanym (po cztery na każde przęsło).

  • Koryto balastowe zaizolowano i wypełniono tłuczniem.

  • Na wspornikach stalowych zamontowano słupy trakcyjne.

  • Po zakończeniu prac torowych przeprowadzono próbne obciążenia statyczne i dynamiczne mostu.

Znaczenie inwestycji

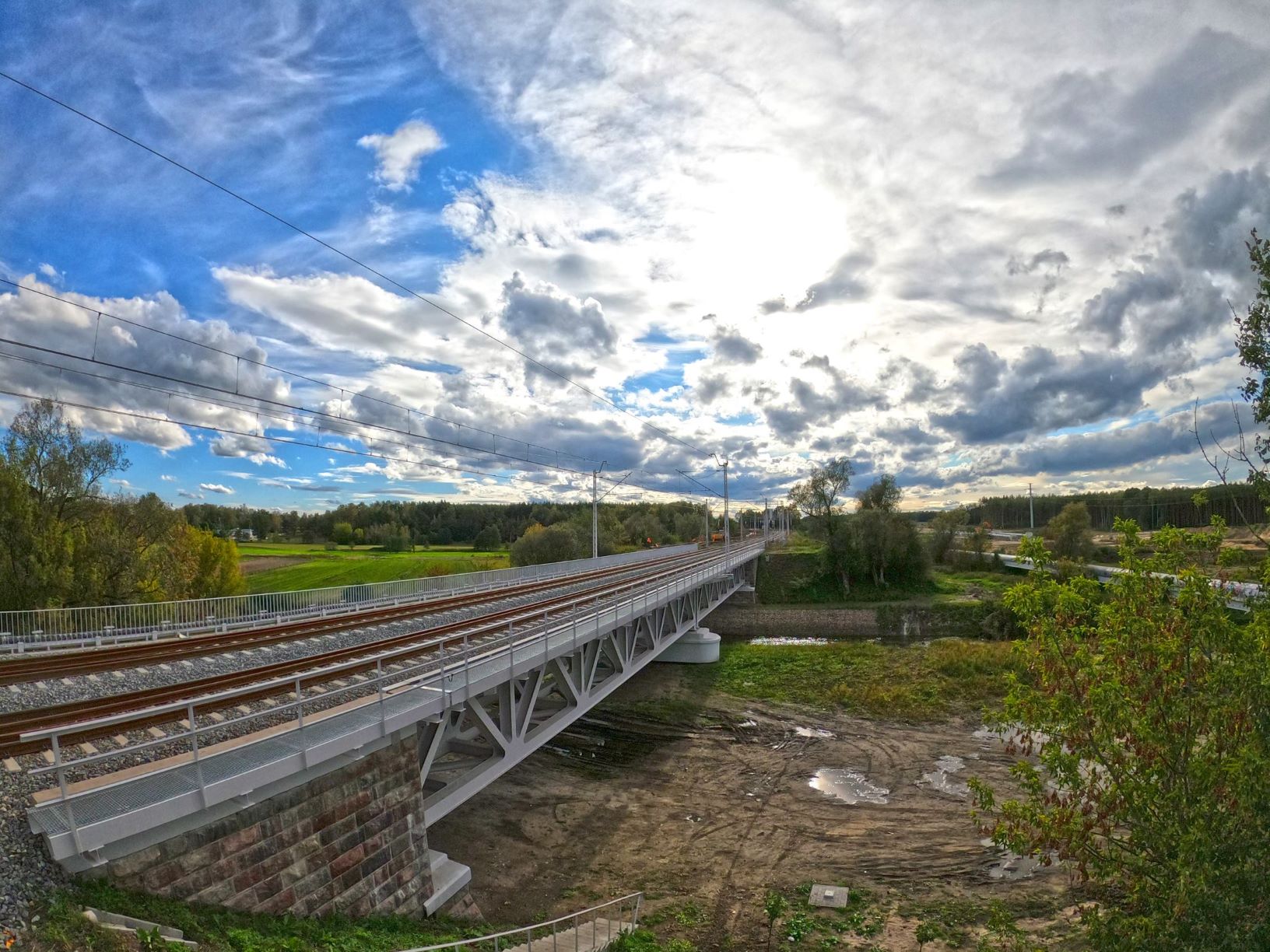

Remont mostu kolejowego w km 7,778 linii kolejowej nr 14 był elementem szerszego programu modernizacji trasy Łódź Kaliska – Zduńska Wola – Ostrów Wielkopolski. Inwestycja miała na celu poprawę stanu technicznego obiektu, zwiększenie bezpieczeństwa ruchu kolejowego oraz dostosowanie infrastruktury do obowiązujących standardów eksploatacyjnych.

Dzięki przeprowadzonym pracom poprawiła się nośność i trwałość konstrukcji mostu, co umożliwiło bezpieczny przejazd pociągów z większymi prędkościami i obciążeniami. Modernizacja wpłynęła również na ograniczenie potrzeb remontowych w przyszłości oraz zapewniła sprawniejszą obsługę ruchu pasażerskiego i towarowego na jednym z kluczowych odcinków sieci kolejowej w województwie łódzkim.

W celu świadczenia usług na najwyższym poziomie, w ramach naszego serwisu stosujemy pliki cookies. Korzystanie z witryny bez zmiany ustawień dotyczących cookies oznacza, że będą one zamieszczane w Państwa urządzeniu końcowym. Jeśli nie wyrażają Państwo zgody, uprzejmie prosimy o dokonanie stosownych zmian w ustawieniach przeglądarki internetowej.
