Zakończone 2018

Przebudowa wiaduktu w km 214,863 - LK 4

Pełna nazwa zadania

„Zaprojektowanie i wykonanie robót budowlanych wzmocnienia poprzecznic kratownicy wiaduktu w km 214,863 w torze nr 1 linii nr 4 Grodzisk Mazowiecki – Zawiercie” w ramach projektu pn. Modernizacja linii kolejowej nr 4 – Centralna Magistrala Kolejowa

Lokalizacja Zawiercie
Zamawiający PKP PLK S.A.
Wartość kontraktu 3 030 000,00 PLN
Czas realizacji lipiec 2018 – listopad 2018





Zakres prac

Wzmocnienie konstrukcji nośnej wiaduktu kolejowego obejmowało wymianę istniejącej żelbetowej płyty pomostowej, wymianę poprzecznic oraz wzmocnienie konstrukcji stalowej. W celu zwiększenia nośności obiektu zaprojektowano wymianę wszystkich poprzecznic na nowe. Wszystkie prace prowadzone były nad czynną linią kolejową nr 1 Warszawa Zachodnia – Katowice.

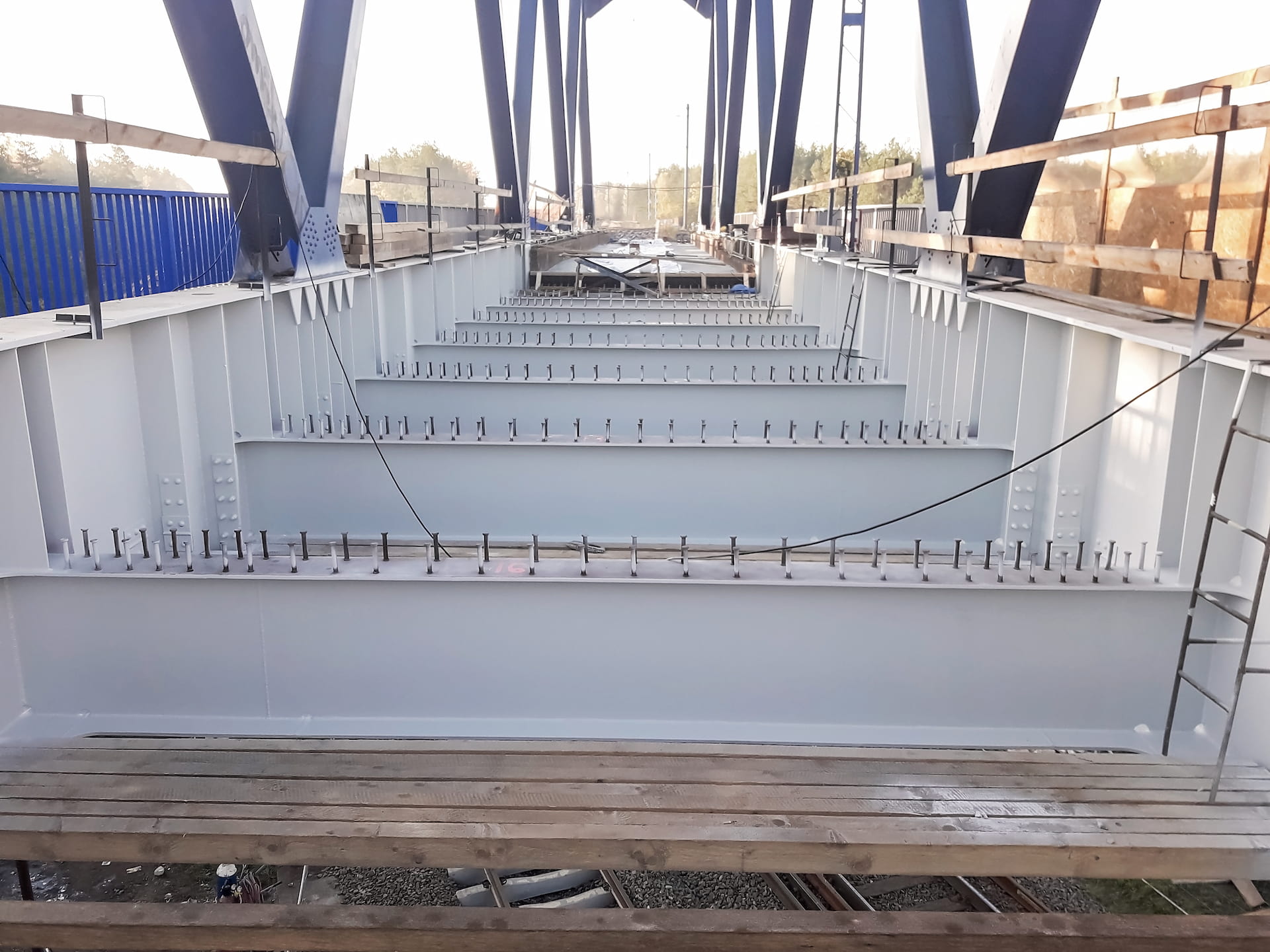

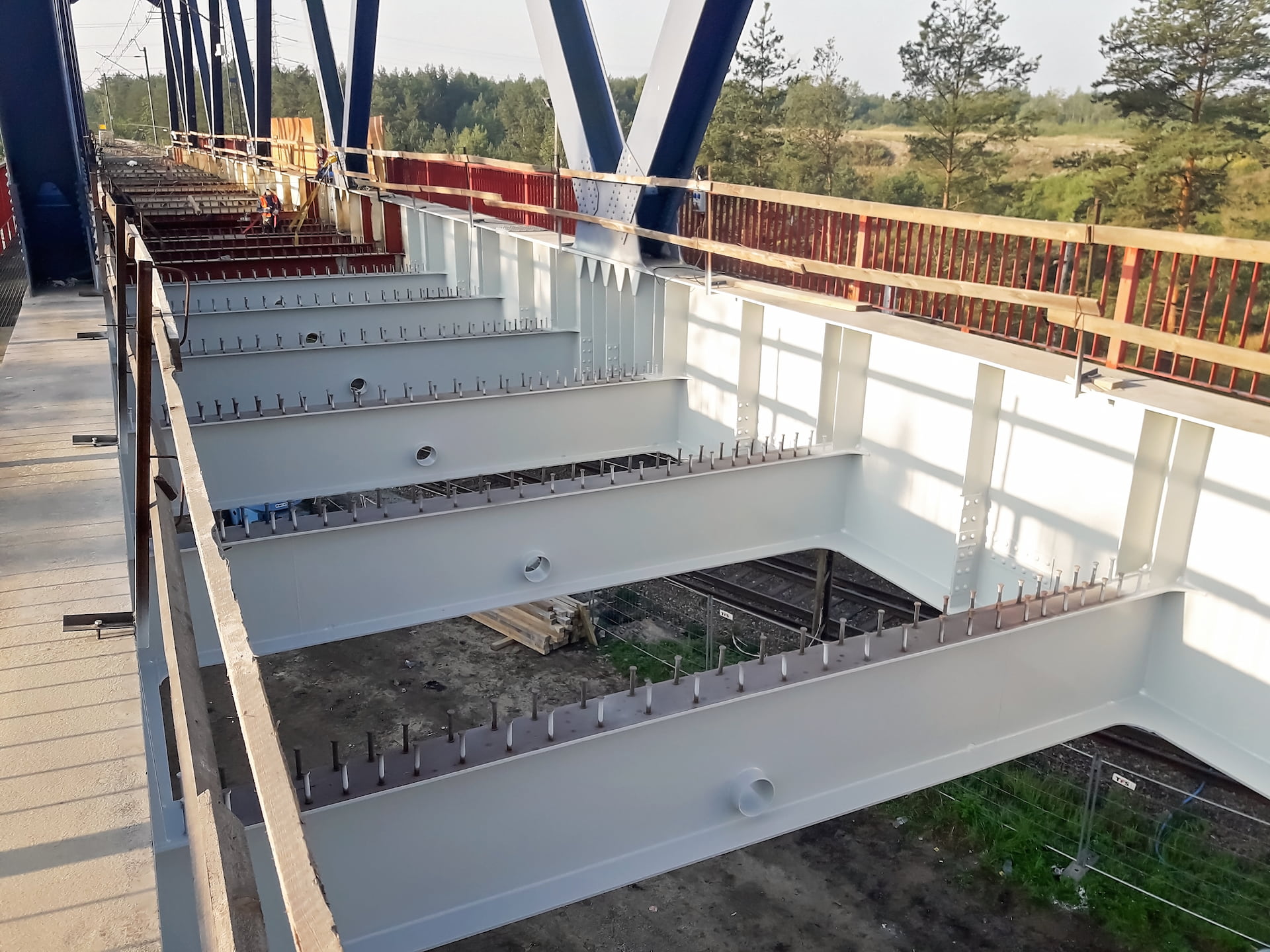

Wzmocnienie konstrukcji stalowej wiaduktu wykonano w następującej kolejności:

  • rozbiórka toru (szyny, odbojnice, podkłady strunobetonowe) na długości ok. 100 m,
  • usunięcie tłucznia,
  • rozbiórka żelbetowej płyty pomostowej nad czynną linią kolejową nr 1,
  • demontaż istniejących poprzecznic,
  • montaż nowych poprzecznic według ustalonej kolejności,
  • wykonanie dodatkowych wzmocnień konstrukcji,
  • zabezpieczenie antykorozyjne nowych poprzecznic,
  • wykonanie nowej żelbetowej płyty pomostowej,
  • wykonanie dylatacji,
  • izolacja i montaż systemu odwodnienia płyty,
  • odtworzenie nawierzchni kolejowej dostosowanej do prędkości 200 km/h.

Znaczenie inwestycji

Realizacja inwestycji pozwoliła na zwiększenie trwałości i nośności obiektu, zapewniając jego bezpieczną eksploatację przez kolejne lata. Dzięki modernizacji poprawiono stabilność konstrukcji oraz warunki prowadzenia ruchu kolejowego na jednej z najbardziej obciążonych linii w Polsce.




W celu świadczenia usług na najwyższym poziomie, w ramach naszego serwisu stosujemy pliki cookies. Korzystanie z witryny bez zmiany ustawień dotyczących cookies oznacza, że będą one zamieszczane w Państwa urządzeniu końcowym. Jeśli nie wyrażają Państwo zgody, uprzejmie prosimy o dokonanie stosownych zmian w ustawieniach przeglądarki internetowej.
